守望高原·绩满岁末——拉哇水电站大坝灌浆工程年度施工目标提前完成
冬日凛冽的寒风吹过横断山脉腹地的金沙江面,泛起阵阵涟漪,驻守在这里的中电建振冲拉哇水电站大坝灌浆项目经理部的300余名管理及施工人员迎来属于水电工程人的岁末。自2023年11月1日项目开工以来,振冲水电人展现出了“缺氧不缺精神”的顽强意志,克服高原缺氧、极端严寒、复杂地质三大挑战,历经两年多艰难苦战完成灌浆突破38万m,提前3个月实现了任务过半。其中2025年完成27万m,远超年初23万m进度目标,为本年度圆满收关画上句点。
拉哇水电站位于四川省巴塘县与西藏自治区芒康县交界处的金沙江干流上,总装机容量2000MW,多年平均发电量90.89亿千瓦时,最大坝高242.5m,为在建世界最高混凝土面板堆石坝,设计各类型灌浆50余万m,最大帷幕深度161m。左岸趾板及灌浆平洞发育F503、F509、F9-1等断裂结构面,施工过程中频繁钻遇地下涌水、断层带内充填岩屑及夹泥,地质条件复杂。

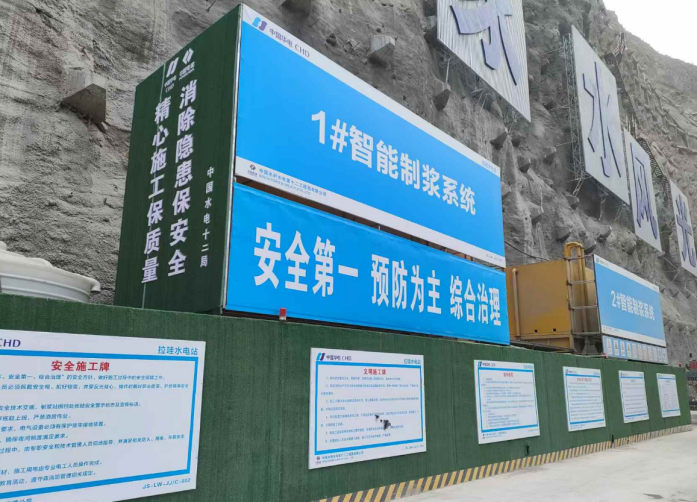

拉哇水电站作为金沙江上游控制性水利工程,其防渗质量直接关乎电站运行安全,超高水头条件下渗控工程施工难度极大。秉持“隐蔽工程、阳光作业”的理念,大规模应用“一键式灌浆”智能控制系统,对“压力、流量、密度、温度”四参数进行精准控制,依托拉哇云可视化数字监控管理平台实现了实时数据传输和施工形象三维模型展示,构建了覆盖基础灌浆工程全生命周期的智能化管理体系。
展望2026,按照华电金上拉哇分公司下闸蓄水总体要求,项目部将持续做好拉哇水电站大坝灌浆工程的施工管理,科学组织施工,同时持续加强现场安全及质量的精细化管理,为本工程最终圆满收关奠定基础,为提升公司在水电灌浆行业美誉度贡献力量。

图文:拉哇水电站大坝灌浆项目部 孙起军
